航天维多利亚老品牌vic環保“衝(chong) 刺100天”專(zhuan) 項行動已吹響衝(chong) 鋒的號角,園區事業(ye) 部灌雲(yun) 縣勝海汙水處理廠改造項目積極響應公司行動。針對公司專(zhuan) 項行動精神,結合項目十二月下旬整體(ti) 完工的大目標,項目部成員分工明確,勠力同心,保生產(chan) 、促安全、強質量、搶進度、抓內(nei) 業(ye) 、控成本,全力以赴打好百日衝(chong) 刺攻堅戰。
勝海汙水處理廠是灌雲(yun) 縣臨(lin) 港產(chan) 業(ye) 區的重要汙水處理單位,負責園區多家大型工業(ye) 企業(ye) 的汙水處理工作。該廠自2008年建成運行至今,設施設備達到使用壽命,處理效果和處理能力下降,嚴(yan) 重影響汙水處理廠的穩定運行。本次改造施工,通過技術改造解決(jue) 現有工藝問題,使汙水廠出水穩定達標排放,滿足年底園區企業(ye) 複工複產(chan) 及盛邦、嘉澳、堿業(ye) 三家大型企業(ye) 建成投產(chan) 後的汙水處理需求。

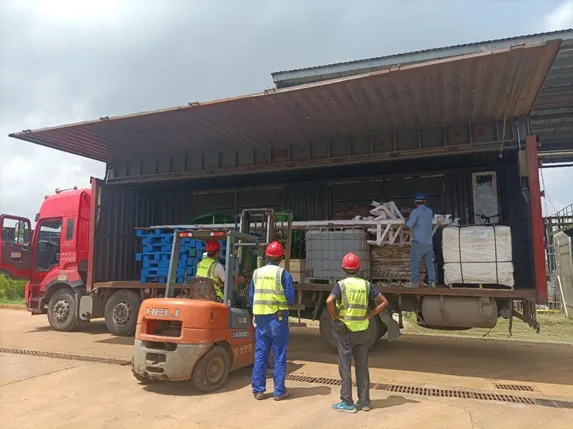

項目投標伊始,園區事業(ye) 部的黨(dang) 員突擊隊即組織相關(guan) 人員,就項目如何實施作了全麵和深入的策劃,構建了土建外委專(zhuan) 業(ye) 分包單位施工,維修和安裝工作由公司自籌勞動力完成施工的新施工模式。策劃方案從(cong) 項目運作模式、節點目標、物資供應,資金使用和回款計劃等多個(ge) 角度對項目的實施作了提前規劃,並經過多輪評審最終定案。

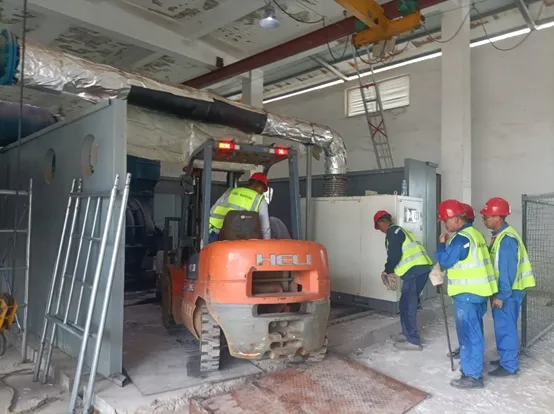

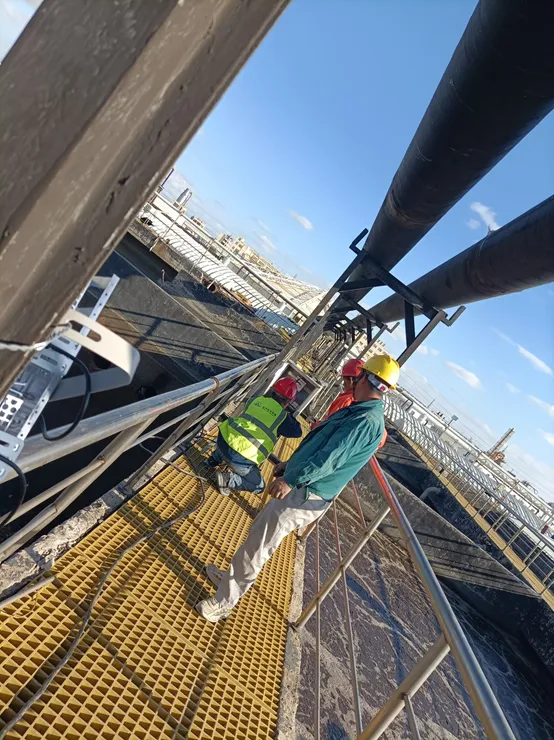

項目自開工以來,管理團隊與(yu) 運營團隊密切配合,以既定的項目策劃作為(wei) 指導性文件推進工作。項目現場克服了高溫、雨期、農(nong) 民工秋收,以及因水廠構築物老化而給現場施工帶來的一係列不利因素影響,在不影響汙水處理廠正常運營生產(chan) 的前提下,團隊人員有效組織生產(chan) 資源,合理安排施工工序,按照既定節點穩步推進工程進度的同時,很好的保證了施工質量與(yu) 施工安全。
日前,項目已完成水解池、缺氧池、厭氧池、風機房、事故池1、勻質池1、高密度沉澱池、臭氧催化氧化池和BAF池等處的全部施工任務。並完成好氧池、勻質池2和芬頓區域等處70%以上的工程量。整體(ti) 完成產(chan) 值達到合同總產(chan) 值的84%,符合預設進度目標,完全可滿足建設單位年底進水的節點要求。
後續,項目團隊人員將繼續努力,落實公司百日衝(chong) 刺行動精神,確保改造項目的如期與(yu) 保質交付。以優(you) 質的交付成果為(wei) 公司和建設單位送上一份滿意的答卷,更為(wei) 有力的提升建設單位對航天维多利亚老品牌vic環保品牌的信任感與(yu) 滿意度,為(wei) 日後航天维多利亚老品牌vic環保與(yu) 臨(lin) 港產(chan) 業(ye) 區繼續深化合作奠定更為(wei) 堅實的基礎!
